Jak zalać ogrzewanie podłogowe krok po kroku

Redakcja 2025-04-29 13:29 / Aktualizacja: 2025-12-25 09:00:21 | Udostępnij:

Pytanie „jak zalać ogrzewanie podłogowe” wydaje się proste, lecz kryje kluczowy etap inwestycji w efektywny system grzewczy, decydujący o komforcie termicznym i przyszłych rachunkach za energię. Zalewanie to nie zwykłe wylanie betonu, ale precyzyjne nałożenie specjalistycznej wylewki na układ rurek grzewczych materiału o niskim współczynniku przewodzenia ciepła, który szczelnie otacza instalację, chroniąc ją przed uszkodzeniami mechanicznymi i zapewniając równomierne rozprowadzanie ciepła po całej powierzchni podłogi. Właściwie wykonana wylewka, o grubości zazwyczaj 5–7 cm i z dodatkiem włókien zbrojeniowych lub środków uszczelniających, eliminuje mostki termiczne, minimalizuje straty energii i gwarantuje trwałość systemu na lata. Niedbalstwo na tym etapie np. pominięcie odpowietrzenia rurek czy użycie nieodpowiedniej mieszanki prowadzi do nierównomiernego ogrzewania, pęknięć posadzki czy nawet awarii instalacji, generując koszty napraw rzędu tysięcy złotych.

Jak zalać ogrzewanie podłogowe

Analizując dane rynkowe oraz specyfikacje techniczne, kluczowe różnice między najczęściej stosowanymi wylewkami na ogrzewanie podłogowe cementową i anhydrytową uwidaczniają się w kilku obszarach. Te różnice mają bezpośredni wpływ na wybór, proces aplikacji oraz późniejsze użytkowanie systemu grzewczego. Spójrzmy na porównanie typowych parametrów:

Cecha Wylewka Cementowa (np. jastrych CT) Wylewka Anhydrytowa (np. jastrych CA)
Współczynnik przewodzenia ciepła (λ) Typowo 1.1 1.3 W/(m·K) Typowo 1.6 2.0 W/(m·K)
Min. grubość nad rurkami grzewczymi ok. 4 6 cm ok. 3 5 cm
Drying time do 2% wilgotności (dla 5-6 cm) ok. 4 8 tygodni (przy dobrej wentylacji) ok. 2 4 tygodnie (przy dobrej wentylacji po min. 7 dniach wiązania)
Wygrzewanie wstępne (początek) Po min. 21-28 dniach od aplikacji Po min. 7 dniach od aplikacji (dla jastrychów gr. < 4cm), po min. 10 dniach (dla jastrychów gr. > 4cm) lub osiągnięciu wytrzymałości 2MPa
Samopoziomowanie Wymaga ręcznego poziomowania Samopoziomująca, wymaga rozpowadzania
Możliwa powierzchnia bez dylatacji ok. 20 30 m² ok. 300 1000 m² (zależnie od produktu i producenta)
Cena za m² (materiał + robocizna, szacunek orientacyjny) ok. 40 70 zł ok. 60 100+ zł

Powyższe dane dobitnie pokazują, dlaczego wylewka anhydrytowa jest często postrzegana jako "dedykowana" do ogrzewania podłogowego, choć cementowa wciąż ma swoje uzasadnione zastosowania, zwłaszcza w miejscach o większych obciążeniach. Kluczowym parametrem w kontekście efektywności ogrzewania jest współczynnik przewodzenia ciepła (λ) im wyższy, tym lepiej wylewka będzie przewodzić ciepło od rurek do powierzchni podłogi. Różnice w grubościach i czasach schnięcia wpływają bezpośrednio na czas trwania budowy i koszty. Zrozumienie tych niuansów jest niezbędne do podjęcia świadomej decyzji. Decyzja o typie wylewki ma długofalowe konsekwencje dla całego systemu.

Przygotowanie instalacji i podłoża do zalewania

Podjęcie decyzji o instalacji ogrzewania podłogowego to zaledwie pierwszy krok na drodze do komfortu cieplnego. Przygotowanie podłoża pod ogrzewanie podłogowe i samej instalacji rurowej do zalewania wylewką to etap absolutnie fundamentalny. Jeśli popełnimy błędy tutaj, konsekwencje będą ciągnęły się za nami latami, a ich naprawa będzie niezwykle kosztowna, a czasem wręcz niemożliwa bez demontażu całej podłogi.

Wszystko zaczyna się znacznie wcześniej niżeli samo układanie rurek już na etapie projektowania i budowy budynku należy uwzględnić ogrzewanie podłogowe w pokojach. Chodzi przede wszystkim o precyzyjne zaplanowanie ostatecznego poziomu podłogi. Musimy wziąć pod uwagę grubość wszystkich warstw: płyty konstrukcyjnej, izolacji przeciwwilgociowej, izolacji termicznej, samej rurki grzewczej (najczęściej fi 16mm lub 17mm), oraz oczywiście wylewki, która te rurki szczelnie pokryje i stworzy idealnie płaską powierzchnię pod finalne wykończenie. Przykładowo, standardowa konstrukcja może wyglądać następująco: 15 cm płyta betonowa + 2 cm folia kubełkowa (lub hydroizolacja) + 10 cm styropian podłogowy (np. EPS 100 lub 150) + folia paroizolacyjna + spinki lub siatka montażowa + rurki grzewcze + 6-8 cm wylewki. To suma około 33-35 cm od surowej płyty stropu do gotowej powierzchni wylewki. Błędne oszacowanie wysokości skutkuje koniecznością podnoszenia lub obniżania stropów na sąsiednich kondygnacjach lub problemami z drzwiami i progami. Widzieliśmy studium przypadku, gdzie brak tej analizy na wczesnym etapie spowodował konieczność podkuwania stropów na piętrze, by zachować wysokość pomieszczeń operacja niezwykle kosztowna i czasochłonna.

Równie kluczowe jest przygotowanie samej powierzchni, na której będzie układana izolacja. Podłoże musi być czyste, suche, stabilne i równe. Jakakolwiek nierówność na surowej płycie betonowej przełoży się na problemy z ułożeniem izolacji termicznej bez mostków termicznych lub uszkodzeniem jej podczas montażu rurek. W skrajnych przypadkach konieczne jest wyrównanie podłoża chudziakiem lub cienką wylewką samopoziomującą, zanim położymy pierwszą warstwę folii. To tak jakbyśmy chcieli budować dom na niestabilnym gruncie fundament musi być solidny.

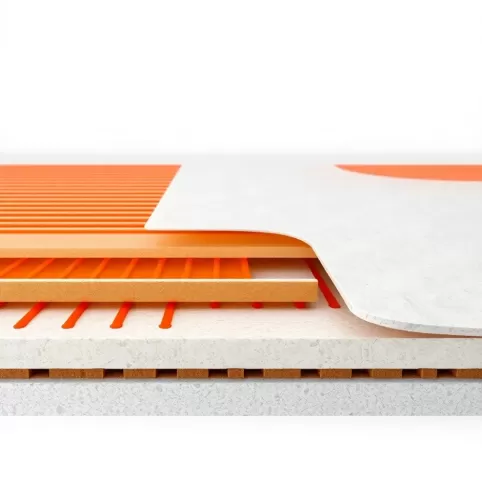

Po przygotowaniu podłoża przychodzi czas na warstwy izolacyjne. Hydroizolacja jest niezbędna na gruncie, chroniąc przed podciąganiem wilgoci. Izolacja termiczna, wykonana ze styropianu podłogowego lub twardej wełny mineralnej, musi być ułożona bardzo starannie, z mijanką na zakładkę, aby uniknąć powstawania mostków termicznych. Im lepsza izolacja, tym więcej ciepła z rurek trafi w górę, a nie w dół do gruntu lub na niższą kondygnację. Minimalna grubość izolacji termicznej pod ogrzewaniem podłogowym wynosi zazwyczaj 5 cm, ale z perspektywy efektywności i oszczędności, standardem stało się 10 cm, a w budownictwie energooszczędnym nawet 15-20 cm.

Na izolacji termicznej układa się folię paroizolacyjną, która zapobiega przedostawaniu się wilgoci z wylewki w głąb warstw izolacyjnych. Folia powinna być ułożona szczelnie, na zakładkę (około 10-15 cm), a połączenia zaklejone taśmą. Jej zadaniem jest również stworzenie "wanienki", do której będzie wlewana wylewka. Po obwodzie pomieszczenia, wzdłuż wszystkich ścian, słupów i innych stałych elementów konstrukcyjnych, należy bezwzględnie zamontować taśmę dylatacyjną brzegową o grubości około 5-10 mm. Taśma ta ma kluczowe znaczenie dla całego systemu kompensuje rozszerzalność termiczną wylewki podczas nagrzewania. Gdyby jej zabrakło, wylewka napierałaby na ściany, co mogłoby prowadzić do jej pękania lub uszkodzenia ścian. Widzieliśmy przypadki, gdzie brak dylatacji brzegowej skutkował uniesieniem lub pękaniem wylewki na dużych powierzchniach to naprawdę bolesny widok.

Następnie układane są pętle grzewcze. Zazwyczaj montuje się je do styropianu za pomocą specjalnych spinek lub układa na siatce z drutu lub szynach dystansowych. Układ rurek powinien być zgodny z projektem ogrzewania, uwzględniając strefy grzewcze, rozstaw rurek (np. 10, 15, 20 cm), i sposób zasilania (meandrowy czy ślimakowy). Ważne jest, aby rurki były ułożone równomiernie i stabilnie przymocowane, tak aby nie unosiły się podczas zalewania. Zbyt luźno ułożone rurki mogą przemieścić się, co zakłóci przepływ czynnika grzewczego i rozkład temperatury na podłodze. Każdy obwód powinien być osobno doprowadzony do rozdzielacza.

Przed samym zalewaniem wylewką konieczne jest przeprowadzenie próby ciśnieniowej instalacji grzewczej. System napełnia się wodą (lub mieszanką z glikolem, jeśli system ma pracować w niskich temperaturach przed oddaniem budynku) i utrzymuje odpowiednie ciśnienie przez określony czas, np. 1.5 raza wyższe niż ciśnienie robocze, ale nie mniej niż 6 bar, przez co najmniej 24 godziny (najlepiej 48h, a nawet dłużej). Podczas tej próby należy dokładnie sprawdzić wszystkie połączenia pod kątem wycieków. Rurki muszą pozostać pod ciśnieniem (ciśnienie robocze, np. 3-4 bar) również podczas procesu zalewania wylewką stanowi to dodatkowe zabezpieczenie i od razu widać ewentualne uszkodzenie mechaniczne rurki (pęknięcie wylewki i wypływ wody). To naprawdę kluczowa kontrola jakości. Wyobraźcie sobie zalanie kilkudziesięciu metrów kwadratowych wylewki tylko po to, aby po tygodniu okazało się, że jedno połączenie przecieka demontaż jest jedyną opcją.

Podsumowując etap przygotowania: to precyzyjne układanie wielu warstw, z dbałością o detale czyste podłoże, ciągła izolacja termiczna i przeciwwilgociowa, szczelna dylatacja brzegowa, solidne mocowanie rurek i absolutnie obowiązkowa próba ciśnieniowa. Bez tego nie ma mowy o dobrze działającym i trwałym systemie ogrzewania podłogowego. To fundament, na którym opiera się cała reszta.

Wybór najlepszej wylewki na ogrzewanie podłogowe

Decyzja o tym, czym zalać rurki grzewcze, jest podyktowana wieloma czynnikami. Wpływa nie tylko na komfort cieplny i przyszłe rachunki, ale również na przebieg prac budowlanych, czas oczekiwania na możliwość położenia posadzki i wreszcie, na trwałość całej konstrukcji podłogi. Wybór najlepszej wylewki na ogrzewanie podłogowe sprowadza się głównie do rozstrzygnięcia dylematu: wylewka cementowa czy anhydrytowa? Obie mają swoje mocne i słabe strony, a właściwy wybór zależy od specyfiki projektu i priorytetów inwestora.

Podstawowymi typami wylewek na ogrzewanie podłogowe są, jak już wspomniano, wylewka betonowa (a ściślej mówiąc, jastrych cementowy, czyli CT według normy PN-EN 13813) i wylewka anhydrytowa (jastrych siarczanowo-wapniowy, czyli CA). Jastrychy cementowe są znane i stosowane od lat. Cechują się wysoką wytrzymałością na ściskanie i zginanie, co czyni je dobrym wyborem w miejscach o przewidywanym dużym obciążeniu (garaże, pomieszczenia techniczne) lub tam, gdzie wymagana jest większa odporność na wilgoć (łazienki, pralnie choć anhydrytowe są już dostępne w wariantach zwiększonej odporności na wilgoć, wymagają jednak dodatkowych uszczelnień). Standardowy jastrych cementowy ma jednak pewne wady w kontekście ogrzewania podłogowego. Ma nieco niższy współczynnik przewodzenia ciepła λ w porównaniu do anhydrytu (ok. 1.1-1.3 W/(mK)) i wymaga zazwyczaj większej grubości warstwy nad rurkami (4-6 cm), aby efektywnie przewodzić ciepło. Jest też bardziej podatny na skurcz podczas wiązania, co wymusza konieczność wykonywania pól dylatacyjnych co ok. 20-30 m², a także w progach drzwiowych, co bywa uciążliwe przy otwartych przestrzeniach.

Wylewka anhydrytowa, będąca produktem specjalnie często promowanym do ogrzewania podłogowego, oferuje inne parametry. Przede wszystkim, ma znacznie lepszy współczynnik przewodzenia ciepła λ (ok. 1.6-2.0 W/(mK)). To oznacza, że szybciej odbiera ciepło z rurek i lepiej przekazuje je do powierzchni, co przekłada się na szybsze nagrzewanie podłogi i potencjalnie niższe koszty eksploatacji (chociaż realne oszczędności zależą od wielu czynników). Jest samopoziomująca, co znacznie ułatwia i przyspiesza jej aplikację wylewana w formie płynnej idealnie otula rurki grzewcze, eliminując ryzyko pustek powietrznych, które byłyby mostkami cieplnymi. Mniejszy skurcz podczas wiązania pozwala na wykonywanie dużych powierzchni bez konieczności dylatowania (nawet do kilkuset metrów kwadratowych), co jest estetyczną i praktyczną zaletą w nowoczesnych, otwartych przestrzeniach. Typowa grubość warstwy anhydrytowej nad rurkami wynosi 3-5 cm, co oznacza niższy całkowity ciężar stropu oraz szybsze nagrzewanie się całego systemu. Czas jej wiązania jest krótki (często już po 24-48 godzinach można po niej chodzić), ale pełne schnięcie do wymaganego poziomu wilgotności do rozpoczęcia wygrzewania i układania posadzki może potrwać 2-4 tygodnie w optymalnych warunkach. Wylewka anhydrytowa jest jednak bardziej wrażliwa na wilgoć niż cementowa w stanie niezabezpieczonym posadzką.

Inwestując w wylewkę na ogrzewanie podłogowe, zainwestować należy w materiał, który ochroni rurki grzewcze przed uszkodzeniami mechanicznymi, ale przede wszystkim powinna być dobrana tak, aby optymalnie przewodzić ciepło. Wylewka płynna, tak jak anhydrytowa, czy specjalistyczne, ulepszone wylewki cementowe z dodatkami uplastyczniającymi, które łatwo rozpływają się wokół rurek, minimalizując ryzyko pęcherzy powietrza, są lepszym wyborem niż tradycyjne, gęste jastrychy. Aplikacji jest zatem kolejną ważną cechą podczas wyboru materiału, z którego wykonana będzie wylewka łatwość rozkładania i brak konieczności intensywnego zacierania to duży plus, zwłaszcza w kontekście ryzyka uszkodzenia rurek. To trochę jak wybór między precyzyjnym narzędziem a uniwersalnym młotkiem oba coś zrobią, ale jedno jest stworzone do konkretnego zadania.

Wylewka powinna także cechować się świetnym przewodnictwem cieplnym. Temu podłoga szybciej się nagrzeje i dłużej będzie utrzymywać ciepło. Te będą wyraźnie widoczne także na rachunkach za ogrzewanie. Im wylewka będzie cechowała się wyższym współczynnikiem lambda, tym rachunki za ogrzewanie staną się niższe. To fizyka, której nie da się oszukać lepszy przewodnik ciepła to bardziej efektywny system. Należy zatem zainwestować w elastyczną, ale wytrzymałą wylewkę, która ochroni rurki przed uszkodzeniami mechanicznymi i nie będzie pękać pod wpływem cyklicznych zmian temperatury.

Ważne jest, aby upewnić się, że wybrana wylewka jest atestowana i rekomendowana przez producenta dla systemów ogrzewania podłogowego. Nie każdy jastrych nadaje się do tego celu. Specjalistyczne produkty zawierają często dodatki uszlachetniające (np. włókna, polimery), które poprawiają ich właściwości termiczne, mechaniczne i zmniejszają skurcz. Warto skonsultować wybór z projektantem ogrzewania lub doświadczonym wykonawcą. To oni, bazując na specyfice budynku, rodzaju posadzki (płytki, drewno, panele), oraz założonym budżecie, pomogą podjąć optymalną decyzję. Pamiętajmy, że oszczędność na wylewce może zemścić się przez lata wyższymi rachunkami i gorszym komfortem. Rodzajem również warto się zastanowić i wybrać taki materiał, aby dobrze przewodził ciepło, a nie stawał się barierą odgradzającą od źródła ciepła. To proste: ciepło ma iść do góry, a nie zostawać uwięzione w posadzce.

Ostatnią kwestią, którą należy wziąć pod uwagę, jest kompatybilność wylewki z planowaną warstwą wykończeniową podłogi. Nie wszystkie rodzaje posadzek nadają się na ogrzewanie podłogowe (np. niektóre rodzaje drewna są wrażliwe na temperaturę i wilgoć), a także wymagają określonej maksymalnej wilgotności podkładu. Wylewka anhydrytowa wymaga często zastosowania specjalnego gruntu przed klejeniem płytek, aby poprawić przyczepność. Wylewka cementowa jest zazwyczaj bardziej "uniwersalna" pod tym względem, ale zawsze należy przestrzegać zaleceń producenta zarówno wylewki, jak i materiału wykończeniowego. Diabeł tkwi w szczegółach.

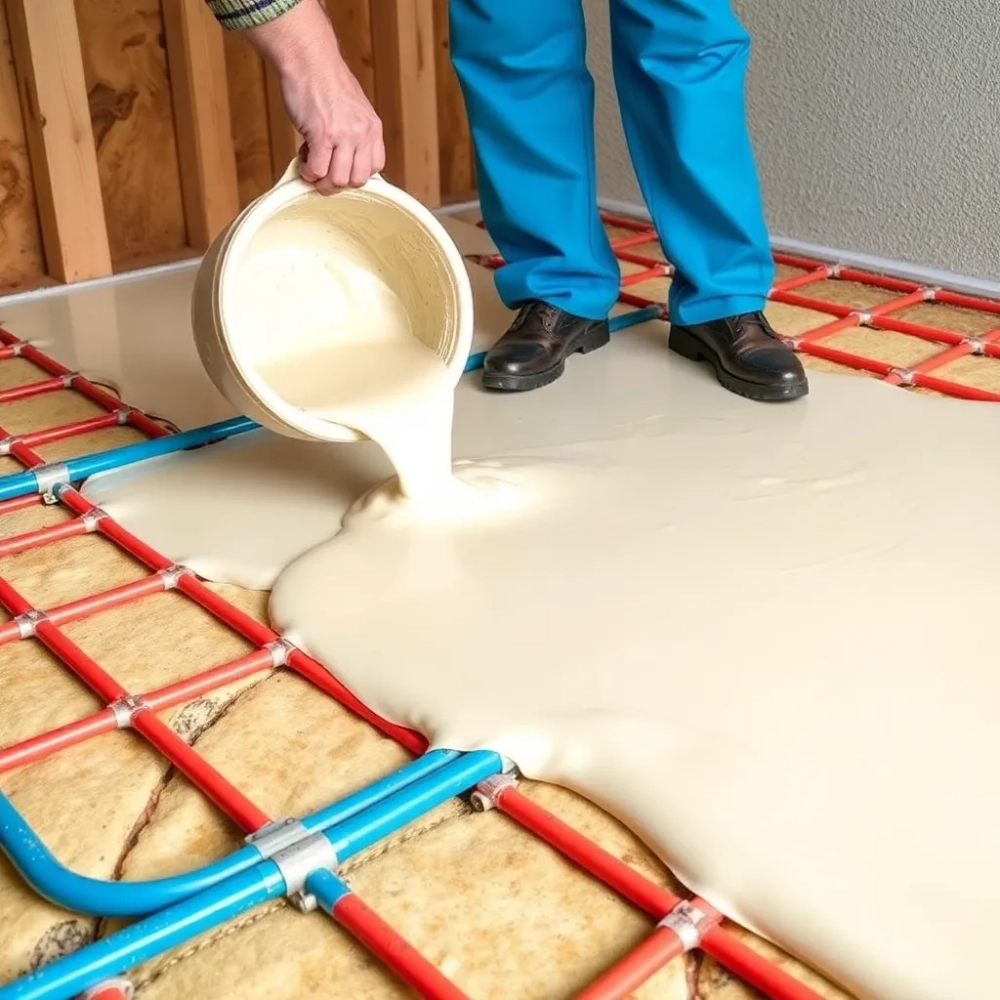

Proces aplikacji wylewki: kluczowe wskazówki i błędy

Samo przygotowanie i wybór materiału to dopiero połowa sukcesu. Kluczowym etapem jest sam proces aplikacji wylewki, który wymaga precyzji, doświadczenia i ścisłego przestrzegania reżimu technologicznego. Czynność kładzenia wylewki na ogrzewanie podłogowe jest niezwykle istotna i nie toleruje niedoróbek.

Niezależnie od wybranego rodzaju wylewki, kilka zasad jest uniwersalnych. Przede wszystkim, jak już wspomniano, rurki ogrzewania podłogowego muszą być podczas aplikacji wylewki pod ciśnieniem najlepiej roboczym (np. 3-4 bar). To po pierwsze pozwala od razu zidentyfikować ewentualne mechaniczne uszkodzenie rurki w trakcie prac (wylewka w miejscu przebicia zacznie pękać, a woda wypłynie), a po drugie minimalizuje ryzyko zgniecenia pustych rurek pod ciężarem wylewki. Narzędzia używane do rozprowadzania i wyrównywania wylewki muszą być tępe absolutnie unikać stosowania ostrych krawędzi, które mogłyby przebić rurkę. Uszkodzenie rurki w tym momencie to jedno z najgorszych, co może się wydarzyć. Widzieliśmy sytuację, gdzie pracownik używał stalowej pacy o ostrej krawędzi i niechcący przeciął pętlę grzewczą. Konieczny był demontaż dużej części świeżo wylanej posadzki, naprawa rurki i ponowne wylewanie generując gigantyczne koszty i opóźnienia. Dlatego tak ważna jest ostrożność i świadomość ryzyka.

Aplikacja wylewki anhydrytowej jest zazwyczaj szybsza i mniej pracochłonna, zwłaszcza na dużych powierzchniach, dzięki jej samopoziomującym właściwościom. Materiał dostarczany jest często gotowy w postaci płynnej, w specjalnych mieszalnikach lub pompowany z silosów. Jest wylewany pasami na przygotowane podłoże. Po wylaniu wymagana jest jedynie kontrola poziomu (np. za pomocą niwelatora laserowego) oraz odpowietrzenie wylewki specjalnym wałkiem kolczastym lub kratą wibracyjną. Wałkowanie lub wibracja usuwają pęcherze powietrza uwięzione w masie, zapewniając pełne otulenie rurek i jednorodną strukturę wylewki. Pominięcie odpowietrzania lub niedokładne jego wykonanie może doprowadzić do powstawania pęcherzy powietrza uwięzionych wokół rurek lub w masie wylewki. Te pęcherze działają jak izolator, tworząc tzw. mostki cieplne, które drastycznie zmniejszą efektywność ogrzewania podłogowego w tych miejscach ciepło nie będzie przekazywane do powierzchni, a podłoga będzie nierównomiernie ciepła lub zimna w miejscach pustek.

Wylewka cementowa (jastrych) jest zazwyczaj bardziej gęsta i wymaga ręcznego rozprowadzania, zagęszczania i zacierania. Może być przygotowywana na placu budowy z workowanych materiałów lub dostarczana jako gotowy jastrych (np. "mokry beton" z betoniarni). Po wylaniu odpowiedniej ilości materiału między wcześniej ustawionymi listwami kierunkowymi lub z użyciem prowadnic laserowych, jastrych jest ściągany łatą i intensywnie zacierany w celu uzyskania równej i gładkiej powierzchni. Wymaga to znacznie więcej wysiłku fizycznego i precyzji niż w przypadku wylewki anhydrytowej. Kluczowe jest odpowiednie zagęszczenie jastrychu, aby szczelnie przylegał do rurek i nie zawierał pustek powietrznych. Nadmierne lub niedostateczne zagęszczenie to również droga do problemów.

Grubość wylewki nad rurkami jest ściśle określona przez producenta i projekt systemu grzewczego (zazwyczaj 3-5 cm dla anhydrytu, 4-6 cm dla cementu). Należy jej bezwzględnie przestrzegać. Zbyt cienka wylewka jest podatna na pękanie, a zbyt gruba dłużej się nagrzewa i obniża efektywność systemu, zwiększając jednocześnie obciążenie stropu. Tolerancja na nierówności powierzchni gotowej wylewki, zgodna z normami (np. PN-EN 13813) dla podkładów podłogowych, to zazwyczaj 2 mm na 2 metry długości. Kontrola poziomu za pomocą łaty i klinów pomiarowych lub niwelatora jest więc nieodzownym elementem procesu.

Kolejnym błędem, którego należy absolutnie unikać, jest kładzenie wylewki bezpośrednio na nieodkurzone lub zawilgocone warstwy izolacji lub rurki. Pył, brud, czy kałuże wody zakłócą właściwe wiązanie i przyleganie wylewki do podłoża oraz rurek. Podłoże musi być czyste i wolne od stojącej wody. Dotyczy to również obrzeży przy ścianach i taśmy dylatacyjnej.

Warunki atmosferyczne podczas wylewania mają również znaczenie. Optymalna temperatura powietrza i podłoża wynosi od +5°C do +25°C. Unikać należy wylewania w bezpośrednim słońcu lub przy silnym przeciągu, co może prowadzić do zbyt szybkiego wysychania wylewki i powstawania powierzchniowych rys skurczowych (dotyczy to zwłaszcza wylewek cementowych, które po wylaniu wymagają często pielęgnacji wilgotnościowej zraszania lub przykrywania folią). Pęknięcia spowodowane zbyt szybkim wysychaniem lub skurczem to kolejny potencjalny problem.

Kładzenie jastrychu, zwłaszcza na dużej powierzchni, wymaga dobrej organizacji pracy i odpowiedniej liczby ludzi. Czas otwarcia materiału (czas, w którym wylewka zachowuje płynność lub plastyczność i daje się obrabiać) jest ograniczony. Praca musi iść sprawnie i metodycznie. Jeśli mamy do wylania np. 200 m² wylewki anhydrytowej, doświadczona ekipa potrafi zrobić to w kilka godzin, używając pomp przemysłowych. Tradycyjny jastrych cementowy na tej samej powierzchni to już praca na co najmniej 1-2 dni dla kilku osób.

Zatem, aby proces aplikacji przebiegł pomyślnie, należy: zapewnić ciągły nadzór nad procesem, kontrolować parametry materiału (np. konsystencję), używać odpowiednich, nieostrych narzędzi, dbać o czystość podłoża, bezwzględnie odpowietrzać wylewki płynne, kontrolować grubość warstwy i poziom powierzchni. Pamiętajmy o próbie ciśnieniowej rurek to poduszka bezpieczeństwa. Diabeł tkwi w szczegółach, a na tym etapie szczegóły decydują o wszystkim.

Dojrzewanie wylewki i pierwsze uruchomienie ogrzewania

Etap, o którym często się zapomina, albo który traktuje się po macoszemu, a który jest równie, jeśli nie bardziej, krytyczny niż samo wylewanie, to proces dojrzewania wylewki i jej pierwsze uruchomienie ogrzewania. Ignorowanie tego etapu to prosta droga do katastrofy pękania wylewki, uszkodzenia posadzki finalnej, a w konsekwencji do konieczności kosztownych napraw lub nawet wymiany całego systemu.

Zaraz po wylaniu, wylewka przechodzi proces wiązania i twardnienia. Dla wylewek cementowych jest to proces hydratacji cement reaguje z wodą, tworząc strukturę o rosnącej wytrzymałości. Przez pierwsze dni kluczowe jest utrzymanie odpowiedniej wilgotności, np. przez zraszanie powierzchni lub przykrywanie jej folią. Wylewki cementowe uzyskują pełną wytrzymałość deklarowaną przez producenta zazwyczaj po 28 dniach, choć często można po nich chodzić znacznie wcześniej (np. po 48-72 godzinach). Wylewki anhydrytowe wiążą nieco inaczej i twardnieją stosunkowo szybko po 24-48 godzinach często można po nich bezpiecznie chodzić. Kluczowe jest jednak nie tylko twardnienie, ale przede wszystkim dojrzewanie wylewki do poziomu odpowiedniej wilgotności resztkowej. Wylewka musi wyschnąć, zanim będzie można bezpiecznie uruchomić ogrzewanie i ułożyć na niej wrażliwą na wilgoć posadzkę (panele, drewno, wykładziny). Typowe czasy schnięcia to od kilku do kilkunastu tygodni, zależnie od grubości wylewki, warunków w pomieszczeniu (temperatura, wilgotność, wentylacja) i rodzaju materiału. Zasada kciuka mówi o schnięciu ok. 1 cm na tydzień, ale pierwsze 4-5 cm schnie szybciej niż kolejne centymetry. Przykład z życia: wylewka cementowa o grubości 6 cm na jesieni bez ogrzewania i wentylacji może schnąć nawet 3 miesiące.

Wilgotność resztkową wylewki bada się zazwyczaj metodą CM (karbidową). Dla jastrychów cementowych dopuszczalna wilgotność przed ułożeniem większości posadzek (np. płytek) to 2.0%, a przed ułożeniem paneli lub drewna 1.8%. Dla jastrychów anhydrytowych te wartości są znacznie niższe: 0.5% dla płytek i 0.3% dla paneli czy drewna (przy ogrzewaniu podłogowym). To fundamentalna różnica. Przed osiągnięciem wymaganego poziomu wilgotności absolutnie nie wolno uruchamiać ogrzewania na pełną moc ani układać posadzki grozi to pęknięciami wylewki, odspojeniem klejów, wybrzuszeniem lub uszkodzeniem paneli/drewna.

Gdy wylewka osiągnie odpowiednią wilgotność, przychodzi czas na pierwsze uruchomienie ogrzewania, zwane wygrzewaniem wylewki. Jest to proces kontrolowanego, stopniowego podnoszenia temperatury wody w pętlach grzewczych. Celem jest stopniowe odparowanie pozostałej wilgoci z wylewki oraz przeprowadzenie cyklu rozszerzalności cieplnej, który pozwoli wylewce "pracować" i rozładować ewentualne naprężenia wewnętrzne. Proces ten jest obowiązkowy i powinien być wykonany przed położeniem finalnej posadzki. Typowy protokół wygrzewania wygląda następująco (szczegółowe zalecenia mogą się różnić w zależności od producenta wylewki):

  • Minimalny czas oczekiwania przed startem: dla wylewek cementowych zazwyczaj 21-28 dni od wylania, dla anhydrytowych minimum 7 dni (dla grubości <4 cm) lub 10 dni (dla grubości >4 cm) lub po osiągnięciu minimalnej wytrzymałości (np. 2 MPa). Bezwzględnie przestrzegać zaleceń producenta!
  • Temperatura początkowa: zacząć od niskiej temperatury wody zasilającej, niewiele wyższej od temperatury pomieszczenia, np. 20-25°C. Utrzymać tę temperaturę przez 3 dni. W tym czasie pomieszczenia powinny być dobrze wentylowane, aby wilgoć mogła swobodnie odparowywać.
  • Stopniowe podnoszenie temperatury: co 24 godziny podnosić temperaturę wody zasilającej o 5°C.
  • Temperatura maksymalna: Kontynuować podnoszenie do osiągnięcia maksymalnej projektowej temperatury zasilania (zazwyczaj 40-45°C, nigdy powyżej 55°C dla wylewek, chyba że producent wyraźnie dopuszcza wyższe wartości, co jest rzadkie). Utrzymać temperaturę maksymalną przez co najmniej 4-7 dni.
  • Stopniowe obniżanie temperatury: Po osiągnięciu pełnego cyklu, stopniowo obniżać temperaturę wody zasilającej o 5°C co 24 godziny, aż do osiągnięcia temperatury minimalnej lub wyłączenia systemu.
  • W trakcie wygrzewania pomieszczenia muszą być intensywnie wentylowane. Wychodzi z wylewki spora ilość pary wodnej!

Cały proces wygrzewania trwa zazwyczaj 1-2 tygodnie. Nie wolno przyspieszać tego procesu gwałtownym podnoszeniem temperatury to gwarancja pęknięć. W przypadku, gdy ogrzewanie było wyłączone na dłuższy czas (np. kilka miesięcy po wygrzewaniu), przed położeniem posadzki warto powtórzyć skrócony cykl wygrzewania, zaczynając od niższej temperatury i stopniowo ją podnosząc do projektowej. Na placu budowy koniecznie należy prowadzić dokumentację procesu wygrzewania protokół z datami i temperaturami zasilania każdego dnia. Jest to często wymagane przez producentów wylewek lub posadzek i stanowi dowód prawidłowego wykonania tego etapu, co może być kluczowe w przypadku ewentualnych roszczeń gwarancyjnych. Zaniedbanie protokołu to trochę jak brak OC na samochód w razie wypadku problemy będą ogromne.

Po zakończeniu wygrzewania i ostygnięciu wylewki do temperatury pokojowej (zazwyczaj 15-20°C), można przystąpić do układania finalnej posadzki. Należy wcześniej ponownie sprawdzić wilgotność wylewki metodą CM, aby upewnić się, że proces wygrzewania był skuteczny i poziom wilgotności jest zgodny z wymaganiami dla danej posadzki. Czasem konieczne może być powtórzenie części cyklu wygrzewania, jeśli wilgotność jest wciąż za wysoka. Zbyt pośpieszne ułożenie posadzki na niewyschniętej wylewce, nawet po prawidłowym wygrzewaniu, to wciąż ogromne ryzyko.

Proces dojrzewania i wygrzewania wylewki wymaga cierpliwości i dyscypliny. To nie czas na skróty. Wymagana dokładność na tym etapie jest równie wysoka, jak precyzja układania rurek czy samopoziomowanie. Prawidłowo przeprowadzony proces gwarantuje stabilność wylewki, jej trwałość pod obciążeniem i pod wpływem zmian temperatury, oraz efektywne działanie całego systemu ogrzewania podłogowego przez długie lata. Pamiętajmy, że to nie jest zwykły beton to "serce" naszej podłogówki, o które trzeba odpowiednio zadbać.
